【防忽悠秘籍】最详细的家装流程
摘要:防忽悠秘籍之家装21步。

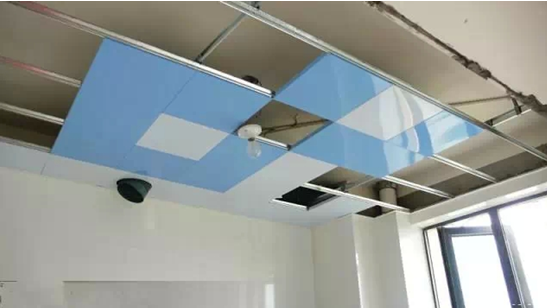

(八)厨卫吊顶
热水器安装完了,下一步就是吊顶。厨卫吊顶作为安装环节打头阵的,还是在延续对家的“包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。一般都是厨卫吸顶灯、排风扇(浴霸)同时装好。虹小妹建议面积较小的家庭就不要装太复杂的吊顶,否则会让空间更加狭小。
(九)橱柜安装
吊顶结束后,可以约橱柜上门安装了。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

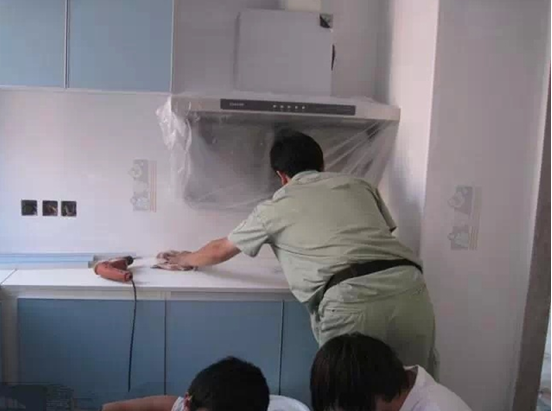

(十)烟机炤具安装
烟机灶安装最好能和橱柜安装安排到同一天,方便双方师傅协调。

(十一)木门安装
在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。装门的同时要安装的合页、门锁、地吸。实木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高,这样会比较好看。

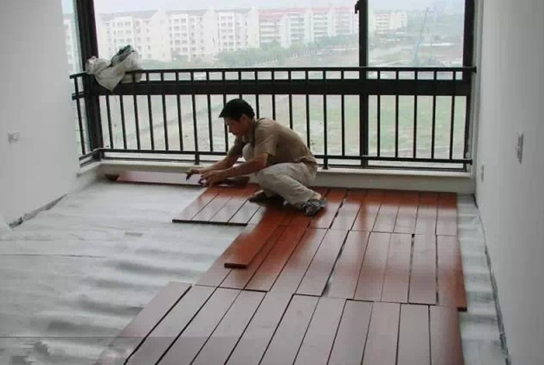

(十二)地板安装
在木门安装的第二天就可以安装地板了,地板安装需要注意以下几个问题:
1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议大家地面找平或局部找平,以地板厂家的实际勘测为准。
2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,但在清扫过程不要用水。
(十三)铺贴壁纸
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

(十四)开关插座安装
在卫生间里,所有插座和开关都必须是防水的,插座要带盖子。入口处的电灯开关,建议使用感应型或者荧光型,黑天回家,省得摸黑。
开关插座宁多也不要少,在布置插座的地方,至少要保留有一个插座。要知道,一般家用电器都会越来越多,一旦有了新电器却没有插座时,要想再安装就难了。
